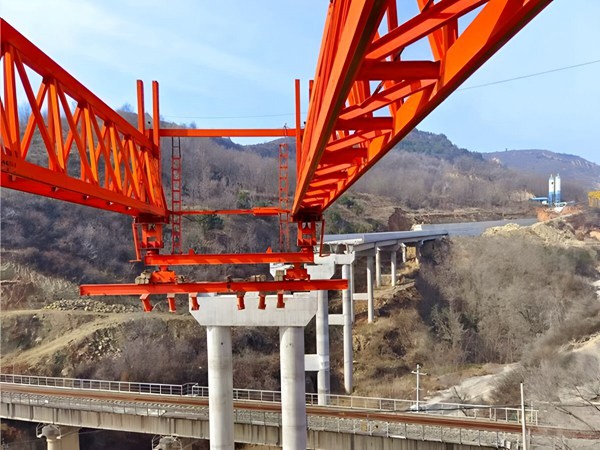

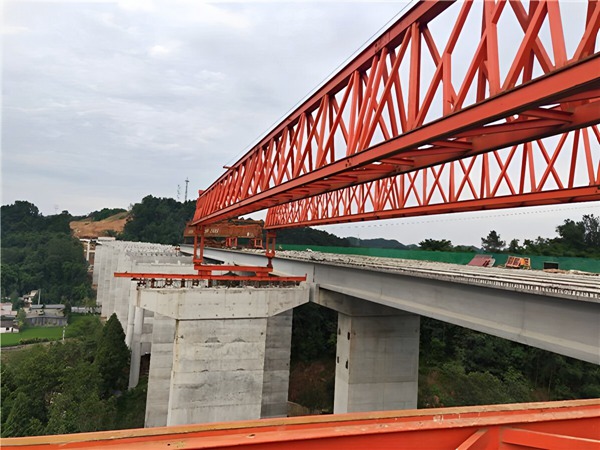

广西河池架桥机销售厂家案例概况,万宝山特大桥,山区峡谷桥梁,最高桥墩 86 米,属于典型高墩工况,山谷局地阵风大,墩顶作业空间狭小,采用自平衡双梁架桥机架设 T 梁,单片梁重量近百吨,重点管控架桥机过孔、墩顶支腿支撑、大风预警、高空防倾覆风险。
设备选型与专项配置,选用自平衡架桥机,带多组液压可调支腿,支腿底部采用球面承压底座,适配盖梁顶面微小高差。整机加装实时监测系统,采集主梁挠度、支腿压力、整机倾斜角度,墩顶布置风速仪,设置 5 级预警、6 级强制停机阈值。支腿位置铺设钢板和枕木,扩大承压面积,分散盖梁局部荷载,配备应急锚固装置。
标准化架梁作业流程

第一步作业前置准备,编制高墩架梁专项方案,组织专家论证,设备进场完成载荷试验,作业人员持证上岗。架梁前复测墩顶标高、垫石位置,清理盖梁杂物,划定墩顶警戒区,山谷下方设置双重警戒隔离。
第二步过孔作业,高墩工况风险最高环节。将起重天车移至架桥机尾部配重位置,提升整机抗倾覆能力。步履式分步前移,单次前进距离控制在 50 厘米以内,每一步落位后核查支腿垂直度、沉降与压力数据。全程实时监测主梁挠度,严禁悬臂状态过夜,风速超标立即停止过孔并锁定锚固。
第三步喂梁与试吊,运梁车将 T 梁喂入架桥机内部,双起重天车同步起吊,先离地 20 厘米悬停检查 5 分钟,核查吊具、索具、制动、梁体平衡状态,确认无异常后再继续起升。
第四步空中移梁与落梁,双天车保持同步运行,控制吊载摆动,靠近垫石 10 厘米位置改为点动低速落梁,专人监控支座就位情况,控制梁体轴线偏差。落梁就位、支撑稳固之后,方可解除吊具。
第五步作业收尾,完成一跨架设,检查架桥机整机状态,确认无构件松动,解除警戒,等待下一跨施工。每日作业结束,将架桥机锚固锁定,切断总电源。
现场安全管控要点

支腿管控,高墩盖梁不能直接承受集中荷载,必须垫钢板枕木,严禁支腿压在盖梁边缘,支腿受力不均立刻停机调整。
风力管控,峡谷高墩不能只参考地面风速,以墩顶风速仪读数为准,达到 6 级风停止所有吊装与过孔作业。
姿态监测,实时监控主梁挠度、支腿压力、机身倾斜,一旦超过设计阈值自动声光报警,紧急停机。
工序禁令,过孔期间禁止吊装,夜间不开展架桥机纵移过孔作业,高空作业人员佩戴防坠器,物料工具防止坠落。
案例成效,整套高墩架梁安全管控方案落地,全桥 T 梁架设全过程没有倾覆、坠物、梁体磕碰事故,平稳完成全部跨架设,验证自平衡架桥机在 86 米高墩峡谷工况的安全可靠性。
广西河池架桥机租赁厂家经验总结,高墩架梁风险集中在过孔阶段,优先选用自平衡架桥机,依靠尾部配重提升抗倾覆能力;高墩盖梁支撑必须做承压扩散处理,不能直接硬接触;山区峡谷一定要在墩顶布设风速监测,不能依靠地面气象数据;所有工序执行旁站监督,落实定人定机定责,做好全过程监测预警。
